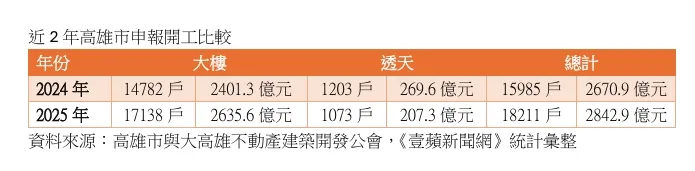

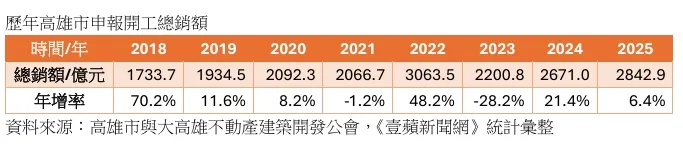

為遏止建商囤養地,對購地貸款設下土建融期限,要求建商在取得土地貸款後 18個月內須申請建照並開始動工,否則銀行會被要求逐步收回貸款並加碼計息,然而為遵守央行規定,導致今年高雄申報開工仍處大量,總銷額2842.9億元,也是《壹蘋新聞網》統計從2018年起,近8年次高量,僅次2022年總銷額3063.5億元,即便市場買氣差到不能再差,建商硬著頭皮仍開工。

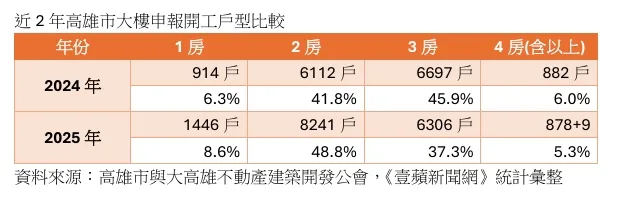

高雄房屋市場調查協會榮譽理事長蔡紹豪指出,申報開工不等於建商會實際動工,加上近期全台出現土方之亂,一旦真動工,土方要運到哪裡都是問題,許多建商都是先申報開工但沒實質動土,因此真正動土個案會比統計數據低不少,而就數據統計去年申報開工中大樓2房比例48.8%,比2024年41.8%高出不少,而3房比例卻從45.9%下滑到37.3%,可看出建商開工趨於保守,仍以市場較好賣2房小坪數優先。
為因應房市缺料缺工,高市府去年7月公告,在2023-2025年取得建照建案,建照可延後2年,而去年高雄爆發「美濃大峽谷事件」,營建土石方無處去,導致建案全面停工,因此高雄工務局又追加公文,凡2026年12月31日以前,取得核發建照或雜項執照,建照可延長2年,等於2023-2025年取得建照,累計最長可延長4年,該項政策對於中大型建商較有利,可調控公司興建順序,小建商礙於購地與土建融利息,即便可建照延長,但成本也會持續提升。
