先進封裝「協同作戰」!台積電何軍:每代設備都大改 供應鏈會玩不下去
台積電推白埔計畫、邁向STCO 供應鏈協作升級生態系Co-design
【記者呂承哲/台北報導】AI產品快速迭代,先進封裝供應鏈協作面臨重大調整。台積電先進封裝技術暨服務副總經理何軍指出,若每代產品都要求設備、材料大幅改變,供應鏈恐「做不過來、會累死」,必須朝模組化、跨世代共通平台發展;日月光執行副總經理洪松井則喊話,產業合作應進一步走向生態系Co-design。
台積電何軍:先解決六、七成共通問題就有價值
何軍表示,AI系統極為複雜,要在開發前預見所有問題並不現實,但可透過模組化及共通平台降低產業負擔。目前晶片、封裝與系統供應鏈最終服務的客戶其實都是雲端服務供應商(CSP),CSP本身也正推動部分標準化。
他認為,即使無法提前解決100%、甚至90%的問題,只要透過共通平台先處理60%至70%的問題,就具有相當大的價值。不過,標準化同時必須兼顧客戶專有資訊及差異化設計,在共通性與客製化之間取得平衡,OCP及SEMI都可成為建立共通架構的平台。
何軍指出,台積電推動「白埔計畫」也是基於相同思維,希望建立驗證線或部分關鍵製程Loop,讓設備、材料供應商實際驗證新技術。即使供應商具備製程知識,若兩、三年沒有實際驗證,技術仍可能跟不上,因此需要一個介於研發與正式量產線之間的平台,在設備真正進入工廠前先解決部分問題。

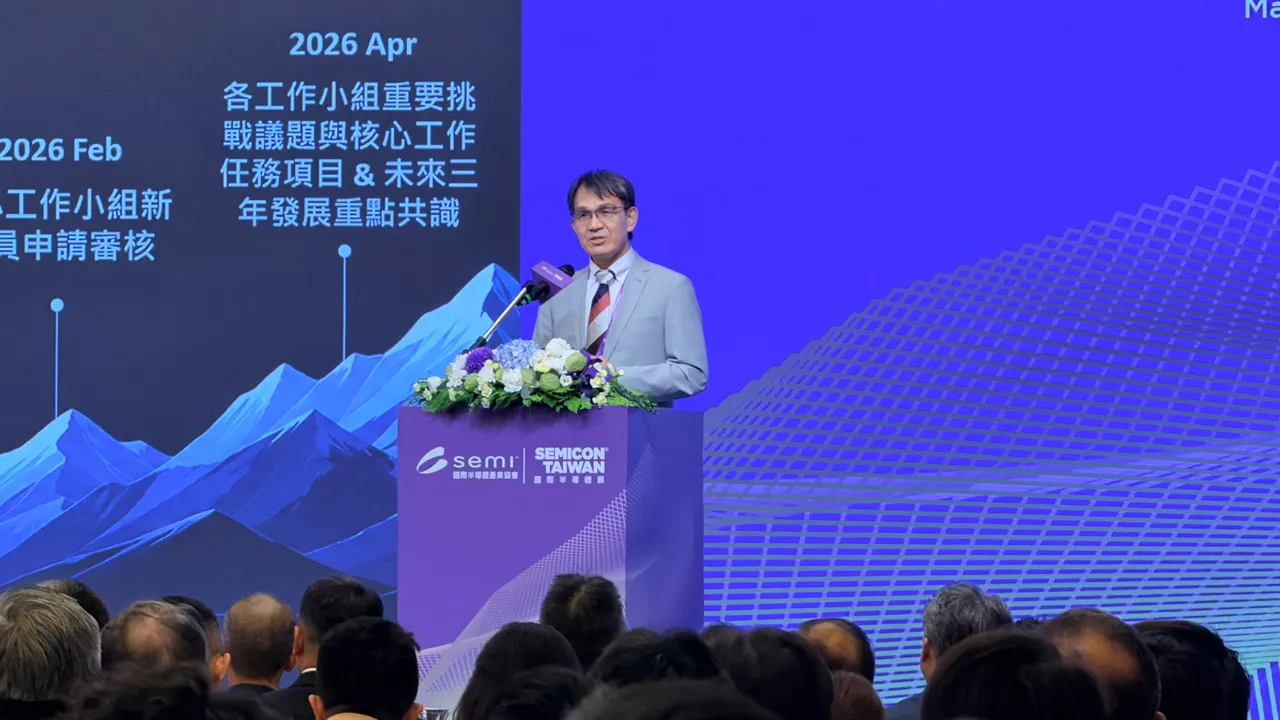

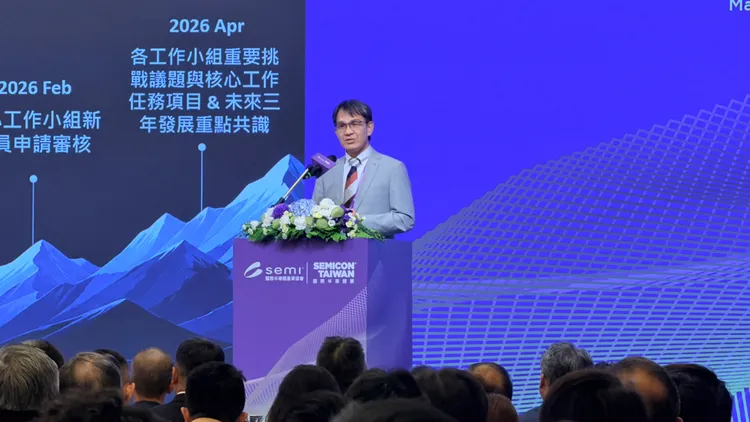

洪松井指出,先進封裝正朝尺寸愈來愈大、Pitch愈來愈小、Component愈來愈多發展,製程流程也持續拉長。當流程愈長,前段產生的Defect若一路流到後段,損失將不斷放大,因此必須盡可能做到「當站缺陷、當站攔截」。
這也代表設備需要整合更多量測、Inspection及Defect Detection能力,單一設備商難以只靠自身專長完成,必須跨領域合作。除了Early Engagement,下一代設備、工程團隊及使用端若能在同一場域共同Debug,也能大幅加快問題收斂速度。
Digital Twin更重要 先進封裝失敗代價高
何軍表示,Digital Twin對後段先進封裝尤其重要。前段部分製程即使失敗,仍有機會重做,但後段一旦完成昂貴Die的接合,許多製程就是不可逆。
尤其AI封裝整合大量高價晶片,一旦失敗成本相當高,因此若能透過Digital Twin先在虛擬環境試驗,確認可行後再導入實體製程,其價值甚至可能高於前段。
在設備與製程協作上,何軍指出,設備商必須懂製程,台積電製程團隊同樣必須理解設備,雙方不能再像過去「一棒接一棒」,而應同步共同優化,這也是白埔計畫的重要出發點。
相較設備,材料的挑戰可能更加棘手。設備進廠後仍有修改及調整空間,但材料完成備料後,若產品規格再次改變,調整難度將大幅增加,因此供應鏈必須在快速迭代、備料與折舊成本間取得平衡。
每代設備都大改「會累死」 模組化成關鍵
何軍指出,AI產品迭代速度愈來愈快,若每一代設備與材料都大幅改變,不只經濟壓力增加,設備交付、裝機及調整也難以負荷。因此台積電近年持續推動模組化,希望設備一定比例結構能跨世代共用,材料及系統端也要提高Fungibility,也就是不同世代間的共通性。
他直言,不要以為產品每年換一代,供應商生意就一定更好,「大家是做不過來、會累死」。若上下游無法提高通用性,AI快速迭代模式很難長期維持。
從供應鏈協同合作走向生態系 Co-design
洪松井表示,未來3至5年最重要的第一件事仍是保持技術領先。台灣先進封裝能發展至目前規模,關鍵在先進晶圓製造與封裝供應鏈高度集中。隨封裝尺寸未來朝9倍、15倍光罩尺寸演進,加上CPO等新技術導入,台灣必須持續將新技術融入既有製造生態系。
第二則是讓整個生態系具備快速量產能力。AI產品迭代速度極快,不僅要快速放量,同時還「不能出錯」,因此設備、材料、晶圓、封裝及系統端都必須共同精進。
洪松井認為,過去產業談Supply Chain Collaboration,未來則要升級成生態系 Co-design,甚至讓CSP加入協作,從系統、晶片、封裝一路串接設備、材料及零組件供應商,並從Day 1開始共同開發。
何軍指出,若下一階段只選一件事,就是希望真正落實STCO(System Technology Co-Optimization,系統技術協同最佳化)。他期待從下一代產品選定實際案例,讓系統、晶片、先進封裝、設備及材料供應鏈共同完成STCO,再將成功模式逐步延伸至其他產品線。
