森崴能源下市台電離岸風電二期變「爛尾樓」?台電說話了|壹蘋新聞網

森崴能源下市台電離岸風電二期變「爛尾樓」?台電說話了

記者 綜合報導
【記者許麗珍/台北報導】森崴能源下市引發外界擔憂台電離岸風電二期標案變成「爛尾樓」無法完工。台電今表示離岸風電工程除了風機安裝,還包括許多更艱鉅的水下工程;目前關鍵陸、海域工程皆已完成,整體進度達9成,剩下30部風機安裝僅是最後一哩路。

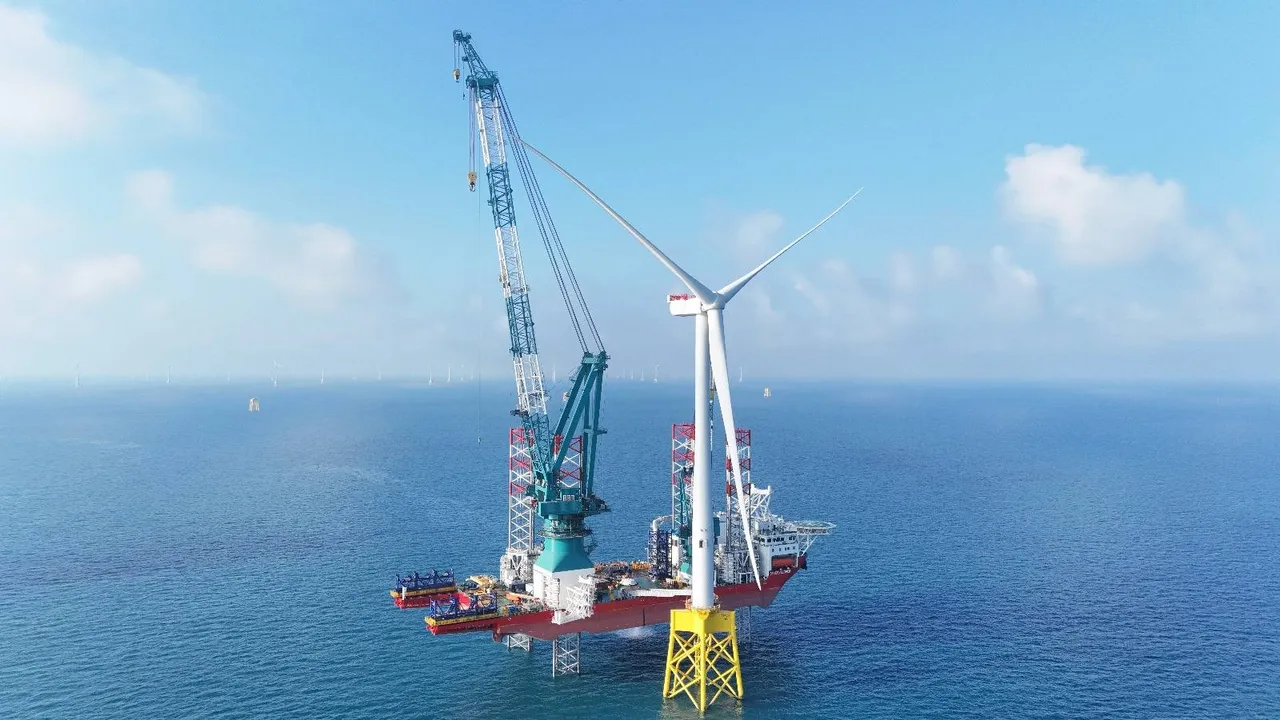

台電離岸二期整體工程進度已達9成,關鍵陸、海域工程皆已完成,目前進入「最後一哩」。台電提供
台電離岸二期整體工程進度已達9成,關鍵陸、海域工程皆已完成,目前進入「最後一哩」。台電提供

台電表示,離岸二期工程承攬商為富崴能源,非森崴能源,不應將單一工程履約情形逕與母公司經營混為一談。台電將持續與富崴商議處理,確保工程順利完工。

針對外界批評「綠能煉金術」或「標案價格偏低」,台電表示此案招標參考主管機關公告成本,符合市場行情;後續受疫情及國際情勢影響,成本上漲情況經工程會調解,台電追加工程物價調整款55億元。將持續協調承攬商與風機系統商,確保工程及早日順利完工。

台電說明,台電離岸二期風場招標金額基準參考2019年主管機關公布的離岸風電單位成本,符合當時市場行情,無偏低情況。後續因新冠疫情、烏俄戰爭等因素影響,經工程會調解建議,台電追加工程物價調整款55億元,並採監督付款方式辦理。

針對工程進度,台電指出,離岸風電工程並非只有立起來讓外界熟悉的海上風機,更涵蓋艱鉅的水下工程如水下基礎打樁、海底電纜鋪設等作業;離岸二期目前進度達9成,已完成包含陸域、海事等各項核心工程,包含風機基樁、水下基礎、海陸電纜、海上變電站、電器室、SCADA監控與數據採集系統等設計、製造與安裝。

風機部分,台電表示已完成31部塔架、機電設備、機艙及葉片等關鍵預組裝,並有1部已完成安裝。目前剩餘工作僅有30部風機吊裝作業以及部分風機間海纜鋪設。
