淡北道路高壓電纜遷移啟動2階段交維 7月起夜封台2乙線部分路段|壹蘋新聞網

淡北道路高壓電纜遷移啟動2階段交維 7月起夜封台2乙線部分路段

記者 綜合報導
【記者曾佳俊/新北報導】可望台2線竹圍至紅樹林路段交通瓶頸的淡北道路,工程正如火如荼進行中,新北市新工處將於明(4)日起分兩階段實施交通維持措施,辦理高壓電纜遷移與埋設作業。第一階段自6月4日至30日,將縮減民權路92巷部分路寬;第二階段自7月1日至9月30日止,夜間封閉台2乙線部分路段,提醒用路人配合改道、注意交通安全。

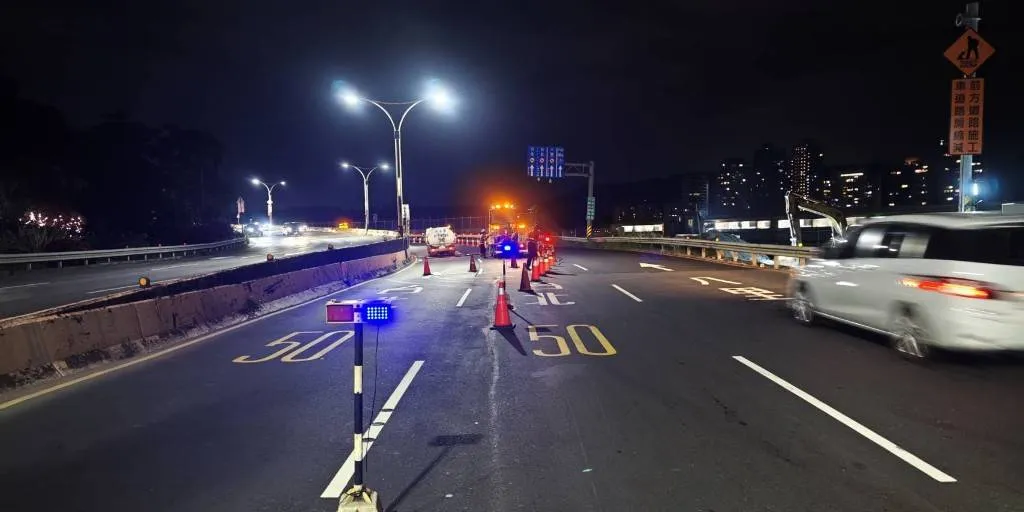

新工處為進行淡北道路工區高壓電纜遷移及埋設作業,將分兩階段施工,7月1日起夜間封閉台2乙線部分道路。工務局提供
新工處為進行淡北道路工區高壓電纜遷移及埋設作業,將分兩階段施工,7月1日起夜間封閉台2乙線部分道路。工務局提供

新北市工務局新工處指出,因現有台電高壓電纜與淡北道路高架橋墩位置產生衝突,須辦理管線遷移與人孔埋設。該工程自去年12月啟動,至今已完成民權路中央分隔島人孔遷移與部分路側管線埋設。後續橫越台2乙線的管線工程將影響交通,故分兩階段進行,並選擇夜間施工,降低對通勤族的衝擊。

熱門新聞:機車擦撞腳踏車滑行撞上安全島 高雄21歲騎士不治

第一階段自6月4日至6月30日,施工範圍位於民權路92巷福德宮前路段,將縮減部分道路寬度。第二階段則自7月1日起至9月30日止,於每日晚間10時至翌日清晨6時,封閉台2乙線11K+650至11K+750往淡水方向路段,並引導車輛改道行駛民權路92巷。

新工處呼籲,民眾行經施工路段務必減速慢行,遵從現場指揮人員引導與交通標誌指示,以維護通行安全。

新北市工務局表示,淡北道路工程進度穩定,目前淡金路及關渡大橋匝道範圍內高架橋墩已完成,預計下半年開始進行橋面版推進及橋梁吊裝。全線預定於民國118年完工通車,未來可望紓解台2線竹圍至紅樹林路段的交通瓶頸。
